当社工事にかかる日数について

お申し込み開始から供給工事完了までに必要な日数

当社供給工事におきましては、下表のとおりの日数を要しますので、早期のお申込みをしていただきますようお願いいたします。

お申し込み開始から供給工事完了までに必要な日数

フリックしてご覧ください。

供給方法 工事内容等 所要日数(目安)
申込された翌営業日から起算して
架空線
供給
引込線工事および計器
工事のみの場合
現場調査不要の場合 7営業日(標準送電日)
現場調査要の場合 現場調査完了から7営業日
変流器付計器(CT)が必要な場合 3か月程度
変圧器(トランス)取替などの工事が必要な場合 40日程度
新たに電柱を建てるなどの工事が必要な場合 3~4か月程度
地中線
供給
掘削を伴う工事 9か月程度
掘削を伴わない工事 3か月程度

【留意事項】

  • ※上記の所要日数はあくまで目安であり、工事箇所の状況や工事内容により所要日数が大きく変動する場合がございます。詳細日程については各配電営業所との協議により決定させていただきます。
  • ※申込不備や内容確認が必要な事項があった場合は、申込再提出や申込内容確認の完了後に工事調整を行うため、所要日数どおりの日数で工事できない場合がございます。
  • ※ゴールデンウィーク、盆、年末年始の時期はお申込みが集中するため、所要日数どおりの日数での工事ができないおそれがございますので、早めのお申込みをお願いいたします。

当社が各種機関に申請し、許可を取得することが必要な場合

申請が必要な工事内容 所要日数(目安)
NTT柱を経由した工事 1か月程度
国道・河川・鉄道付近等申請(許可)が必要な工事 3~4か月程度
  • ※お申込みの内容で申請許可が得られない場合は、改めて協議が必要となる場合がございます。

当社供給工事に関する詳細については以下よりご確認ください。

電気工事店のみなさまへのお願い

標準送電日とは

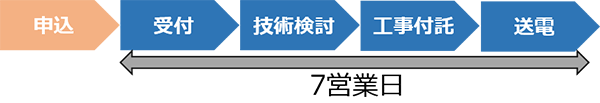

以下2つの要件を満たす工事にかかる所要日数および工事調整幅を言います。

  • ①:弊社による現場調査がない。
  • ②:工事内容が架空引込工事、計器工事のいずれかまたは両方の場合。

具体的な所要日数および工事調整幅は、下記の通りです。

◆申込書と竣工届を同時に提出いただいた場合

  • 所要日数はお申込みの翌営業日から起算して7営業日となります。
  • 工事調整幅は、接続供給開始希望年月日(自)から(至)までの期間を言い、4営業日以上の確保が必要となります。

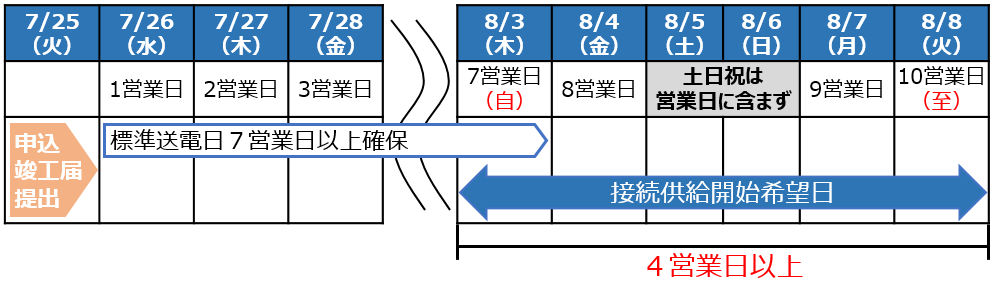

申込書と竣工届を同時に提出いただいた場合

◆竣工届を後日提出いただいた場合

  • 所要日数はお申込みの翌営業日から起算して5営業日となります。
  • 工事調整幅は、接続供給開始希望年月日(自)から(至)までの期間を言い、4営業日以上の確保が必要となります。

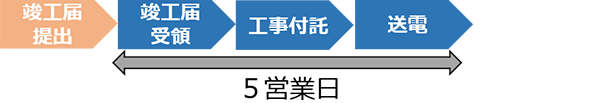

竣工届を後日提出いただいた場合
  • ※【営業日の除外日について】以下の日程は営業日にカウントされません。
    土日・祝日 ゴールデンウィーク(4/29~5/5) お盆(8/13~8/16) 年末年始(12/28~1/6)
  • ※工事費をご請求している場合は、竣工届に加え、工事費の入金確認ができ次第の工事手配となります。

接続供給開始希望年月日(自)(至)の入力例

申込と竣工届を同時に提出いただく場合 竣工届のみ後日提出いただく場合

当社が各種機関に申請し、許可を取得することが必要な場合

供給工事について、当社が各種機関に申請し、工事許可を取得することが必要な場合がございます。
その場合、各種申請・工事許可を取得してからの工事調整となります。
各種申請・工事許可の取得期日を短縮することはできないため、早めのお申込みをお願いいたします。

  • ※以下に記載の許可取得にかかる期間は、あくまで目安となります。
    地域・工事・申請内容によっては記載の期間以上の日数を要する場合がございます。

ご不明点はこちらからお問い合わせ下さい。

①国道付近等での工事について

国道付近等で工事を行う場合、申請手続きが必要になる可能性があり、工事許可取得までに3~4か月程度の期間を要します。
また、工事日や曜日、工事時間を指定されることもございます。
例:交通量の少ない深夜時間帯や休日での工事指定

②河川付近等での工事について

川幅に関係なく1級・2級河川付近等で工事を行う場合、申請手続きが必要になる可能性があり、工事許可取得までに3~4か月程度の期間を要します。
なお、各河川事務所の協議や判断内容によって異なります。

③線路付近等での工事について

各鉄道会社の線路付近等で工事を行う場合、申請手続きが必要になる可能性があり、工事許可取得までに3~4か月程度の期間を要します。

④NTT柱を経由した引込工事について

NTT柱を経由して引込工事を行う場合、NTT柱への共架申請が必要となり、工事許可取得までに1か月程度の期間を要します。

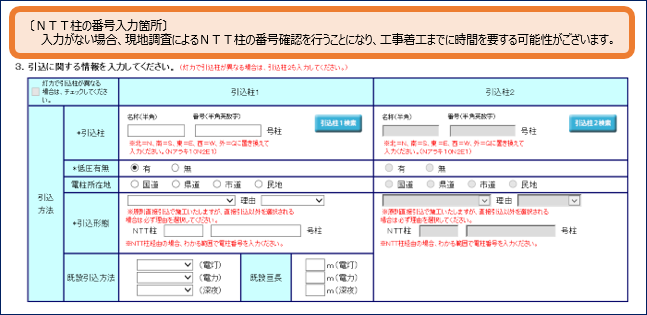

  • ※申請するにはNTT柱の番号が必要となるため、たくそう君へ入力をお願いいたします。(以下、画面参照)
    また、可能な限り引込ルートが分かる写真もしくは図面の添付もお願いいたします。
  • ※共架不可の場合、建柱工事が必要となる可能性があり、さらに期日を要することもございます。
    また、お客さま側でのポールの建設をお願いすることもございます。
