供給工事の実施
当社は、接続供給または電力量調整供給の実施に必要となる設備(接続設備、計量器等、通信設備等)を施設いたします。このとき、設備の施設に要する費用を工事費負担金として契約者または発電契約者から申し受ける場合は、工事費負担金入金後に工事着手いたします。
供給設備の余力等については、技術協議でのお客さまからの確認依頼に基づき、検討・回答いたします。

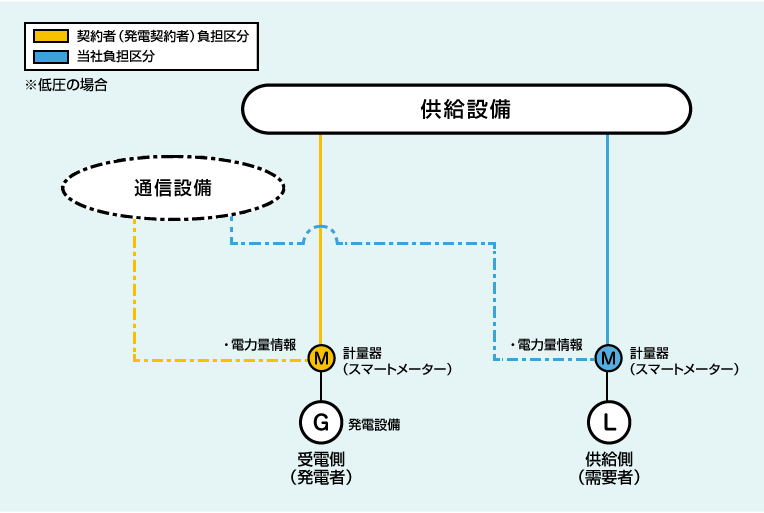

1.供給契約に必要な設備と費用の負担区分
フリックしてご覧ください。

フリックしてご覧ください。

2.計量器・通信装置の設置

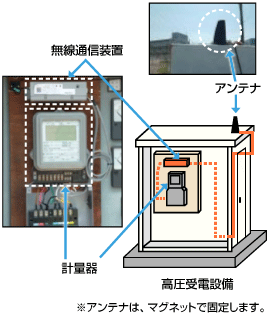

高圧の設置例(無線通信装置の場合)

低圧の設置例

3.工事費負担金
接続供給または発電量調整供給の実施に必要となる設備の工事費負担金は、発電者の受電形態、需要者の供給形態、設備の状況等により異なりますので、接続検討もしくは接続供給または発電量調整供給のお申込みに基づき、個別案件毎に検討を実施し、その結果をお知らせいたします。
4.準備期間
- (1)受電側(発電者)の準備期間
- 当社は、接続検討結果に基づき、発電契約者と協議のうえ受電開始日を定め、受電準備その他必要な手続きを経た後、すみやかに受電を開始します。
- (2)供給側(需要者)の準備期間
- 当社は、接続検討結果に基づき、契約者と協議のうえ接続供給開始日を定め、接続供給準備その他必要な手続きを経た後、すみやかに接続供給を開始します。
標準的な準備期間の例は以下の通りです。
低圧の需要者
a.送配電設備の新増設を伴う需要者の場合以下よりご確認ください。
b.既設設備を利用して託送供給を開始する需要者の場合
標準処理期間およびスイッチング可能期間を勘案した準備期間が必要になります。
計量器取替 工事要否 |
標準処理期間 | スイッチング可能期間(供給開始日) |
---|---|---|
取替工事が必要 | マッチング日+8営業日+2暦日 | 原則、標準処理期間満了日以降の、次回または次々回検針日。 ただし、需要者が希望する場合は検針日以外も選択可能。 |
取替工事が不要 | マッチング日+1営業日+2暦日 | 標準処理期間満了日以降の日。 |
高圧の需要者
a.送配電設備の新増設を伴う需要者の場合
供給工事の実施にあたり、下表の日数を要しますので、早めのお申込みをお願いいたします。
供給 方法 |
工事内容等 | 所要日数 (目安)※ |
---|---|---|
架空線 供給 |
高圧引込線以下の工事の場合 | 3カ月程度 |
新たに電柱を建てるなどの工事が必要な場合 | 4~5カ月程度 | |
地中線 供給 |
掘削を伴う工事 | 9カ月程度 |
掘削を伴わない工事 | 3カ月程度 |
※上記の所要日数はあくまで標準的な期間であり、詳細日程については各配電営業所との協議により決定させていただきます。また、工事個所の状況や工事内容により所要日数が大きく前後する場合があります。
※上記の所要日数(目安)は、当社がお申込みを受付し工事を完了するまでの日数です。
新設や契約電力の増減量を伴う申込の場合は、電気工事店さまから当社へ申込ができないため、小売電気事業者さまでの申込内容の審査期間を考慮いただき、所要日数(目安)より余裕をもって、小売電気事業者さまへお申込みいただくようお願いいたします。(下図参照)
<例:新設申込の場合>
※工事費をご請求している場合には、工事費の入金確認ができ次第の工事日調整となります。
※当社が各種機関に申請し許可を取得することが必要な場合や、用地交渉が必要な場合は別途交渉・申請の期間が必要となる可能性があります。各種申請・工事許可の取得期日を短縮することはできないため、早めのお申込みをお願いいたします。
申請・許可が必要となる例:国道・河川等の法令申請が必要となる場合
鉄道近接作業など、関係各所への調整が必要な場合
※原則平日昼間での工事施工となりますので、休日夜間での工事は希望に添えない場合があります。
b.既設設備を利用して託送供給を開始する需要者の場合
工事内容等 | 所要日数 (目安) |
---|---|
計量器交換のみ必要な場合 | 1.5~2ヶ月程度 |
計器用変成器の検定を伴う場合 (事前に確保された計器用変成器の場合) |
2カ月程度 |
通信端末(無線通信端末)のみ 必要な場合 |
1.5~2ヶ月程度 |
※上記の日数はあくまで標準的な期間であり、工事個所の状況や工事内容により所要日数が前後する場合があります。
また、次のような場合には工事期間が長くなるおそれがありますので、あらかじめご了承ください。
- 特殊な計量装置の検定が必要となる場合
- 新たに通信線を施設する必要がある場合
- 電波状況により無線通信端末が適用できない場合
- 計量器・通信装置の設置スペースが無い場合等、工事が困難な場合
特別高圧の需要者
a.送配電設備の新増設を伴う需要者の場合
契約申込みの受付から供給を開始するまでの準備期間について、各申し込みの諸条件(資材発注、申請・許可期間、工事費負担金の有無等)によって所要日数が大きく異なるため、申込毎に申込者と個別に協議いたします。
供給開始まで長期日数が必要となる場合がございますため、余裕をもってお申込みください。
b.既設設備を利用して託送供給を開始する需要者の場合
契約申込みの受付から供給を開始するまでの準備期間について、各申し込みの諸条件(資材発注、申請・許可期間、工事費負担金の有無等)によって所要日数が大きく異なるため、申込毎に申込者と個別に協議いたします。
供給開始まで長期日数が必要となる場合がございますため、余裕をもってお申込みください。
