当社供給工事の詳細

計量器(メーター)取付に関するお願い

当社の計量器(メーター)を取付けするにあたって、以下についてご認識をお願いいたします。

01.計量器(メーター)の取付位置の目安

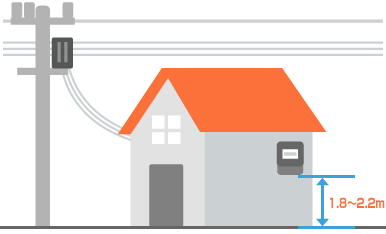

計量器(メーター)の取付位置の目安

計量器は、原則として、地表上1.8m~2.2m以下の高さに取付いたします。
また、計量器は法令で使用期限を定められており、定期的に取替する必要がございますので、計量器取替工事が可能な位置等への取付にご配慮いただきますようお願いいたします。

02.低圧変流器付計量器(CT)の取付けが必要となる条件

以下の条件に当てはまる場合は、端子ブロック型低圧変流器付計量器(CT)を取付いたします。

《主開閉器契約以外》

  • 契約容量が24kVAを超過する電灯需要
  • 契約容量が37kWを超過する動力需要
  • 幹線の太さが100sq以上となる需要

《主開閉器契約》

  • 主開閉器定格電流が96Aを超過する電灯および動力需要
  • 幹線の太さが100sq以上となる需要

※機器仕様や設備形態等により、別途適用要否を判断させていただく場合があります。

お知らせ

2017年10月1日以降の電気使用または系統連系の申込受付分から、端子ブロック形計器用低圧変流器を適用開始します。

端子ブロック形計器用低圧変流器については、こちらをご確認ください。[693,510B

03.計量器(メーター)の寸法および取付けに必要なスペース

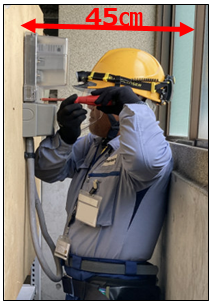

建物の建築等において計量器の取付箇所をご準備頂く際は、計量器の上面および側面と壁、ガス配管等の造営物との間隔を10㎜以上、計量器の前面については取付面から260㎜(240㎜)以上の設置スペース+作業スペース合わせて450㎜以上をご準備いただきますようお願いいたします。
計量器の寸法および詳細は、下表にてご確認ください。

なお、下表の値はあくまで参考値です。周囲の環境等によっては下表の値よりもさらに広い取付スペースが必要となる場合がありますので、取付位置は当社との協議により決定いたします。

フリックしてご覧ください。

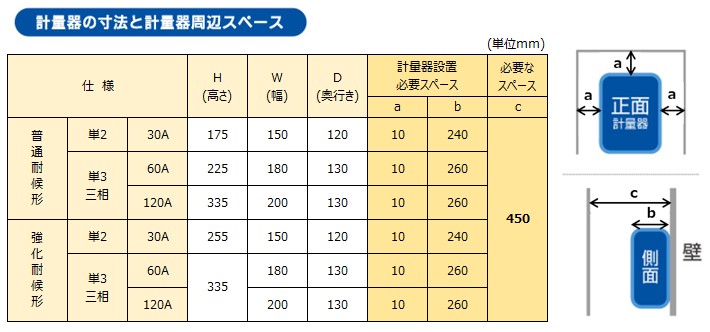

計量器の寸法と計量器周辺スペース
  • ※計量器周辺の必要なスペースについては、計量器の定期取替や保守を行うために必要なスペースです。
  • ※計量器の取付位置により、脚立等が必要な場合は、更にスペースを確保してください。
  • ※計量器箱等、計量器前面に開閉可能な蓋が施設される場合は、接触しなければ問題ございません。
  • ※計量器下部スペースについては、お客さま配線の太さに応じて、接続に必要なスペースを確保してください。
  • ※造営物からの距離ではなく、隣地境界からスペースを確保をしてください。

当社供給工事の種類について

お申込みの内容に応じた工事を実施いたします。

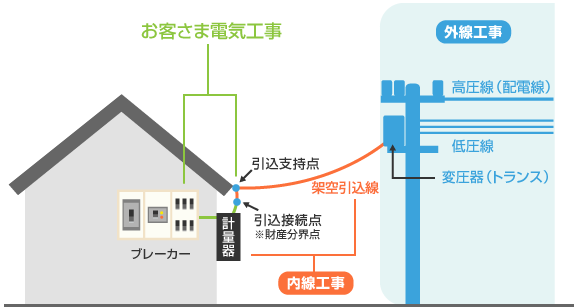

01.「内線工事」と「外線工事」の違い

基本的に内線工事とは、電柱からお客さま宅への引込線工事や計量器工事を指します。
外線工事とは、変圧器(トランス)工事や建柱工事を指します。

なお、架空引き込み線における引込支持点は、原則としてお客さまにて施設いただきます。

※ 託送供給等約款56「受電地点、供給地点および施設」(3)、(4)参照

また、工事のトラブル防止として、事前に引き込み支持点箇所に関する写真や図面を求める場合もございます。

フリックしてご覧ください。

「内線工事」と「外線工事」の違い

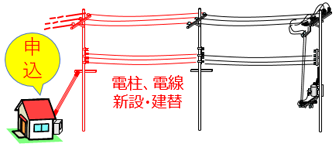

02.外線工事の種類(電柱・電線の改修工事)

  • 工事内容の検討によっては、電柱・電線等の容量の確認、お客さまの契約内容に合わせた改修工事を行います。
  • 改修工事を必要とする場合は、以下のような工事を行うため、お客さまへ電気をお届けするまでに一定の期間が必要となります。

【電線工事】

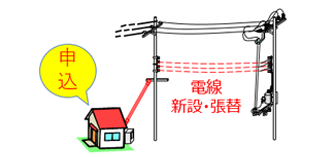

新規申込に伴い電線の新設や電線の張替が必要となる場合があります。

電線工事

【変圧器工事】

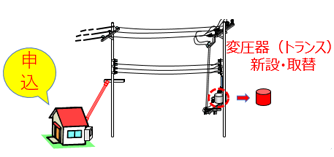

新規申込に伴い変圧器(トランス)の新設や取替が必要となる場合があります。

変圧器工事

【電柱工事】

申込内容により、電柱の新設や建替が必要となる場合があります。

電柱工事

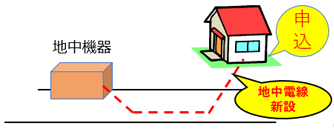

【地中線工事】

電線を地下に埋めて電気をお送りしているエリアでは、地中電線の新設が必要となります。

地中線工事

工事別、託送供給開始までの流れ

お申込みから託送供給開始までの工程が、当社が実施する工事の内容によって異なります。

01.引込線工事のみのお申込み

1.お申込み

小売電気事業者または発電事業者(代理申込の電気工事会社)から需要者を代行して、低圧工事をお申込みいただきます。

※インターネットからお申込みが可能です。

2.技術協議

計量器・引込線の選定等の技術的な協議を行います。

3.設計調査・工事設計

地形や周囲の建物の状況等、設計に必要な条件を調べ、工事施工に必要な図面の作成、工事材料の見積り等を行います。

4.工事費請求・収納

当社が行う工事にかかる費用等を小売電気事業者にご負担いただく必要がある場合は、工事費等の請求および収納を行います。

5.竣工届出

小売電気事業者または発電事業者(代理申込の電気工事会社)にて需要者の設備の設置や電気の配線工事が完了した後、竣工した旨を届け出ていただきます。

6.引込線工事

当社の引込線と需要者の配線を接続する工事を行います。

7.供給開始

工事が完了し、電気をご使用いただける状態になります。

8.竣工調査

電気事業法に基づき、設置された機器・配線が正しく施工されているか調査を行います。

※引込線工事前に竣工調査を行う場合があります。

02.変圧器(トランス)工事が伴うお申込み

1.お申込み

小売電気事業者(代理申込の電気工事会社)から需要者を代行して、低圧工事をお申込みいただきます。

※インターネットからお申込みが可能です。

2.技術協議

計量器・引込線の選定等の技術的な協議を行います。

3.設計調査・工事設計

地形や周囲の建物の状況等、設計に必要な条件を調べ、工事施工に必要な図面の作成、工事材料の見積り等を行います。

4.工事費請求・収納

当社が行う工事にかかる費用等を小売電気事業者にご負担いただく必要がある場合は、工事費等の請求および収納を行います。

5.変圧器工事

需要者の設備容量に見合った変圧器(トランス)を電柱に取付けまたは吊替えいたします。

6.竣工届出

小売電気事業者(代理申込の電気工事会社)にて需要者の設備の設置や電気の配線工事が完了した後、竣工した旨を届け出ていただきます。

7.引込線工事

当社の引込線と需要者の配線を接続する工事を行います。

8.供給開始

工事が完了し、電気をご使用いただける状態になります。

9.竣工調査

電気事業法に基づき、設置された機器・配線が正しく施工されているか調査を行います。

※引込線工事前に竣工調査を行う場合があります。

03.建柱工事が伴うお申込み

1.お申込み

小売電気事業者(代理申込の電気工事会社)から需要者を代行して、低圧工事をお申込みいただきます。

※インターネットからお申込みが可能です。

2.技術協議

計量器・引込線の選定等の技術的な協議を行います。

3.設計調査・工事設計

地形や周囲の建物の状況等、設計に必要な条件を調べ、工事施工に必要な図面の作成、工事材料の見積り等を行います。

4.用地交渉

電柱を建てる土地等の所有者さまに土地を使用させていただけるよう交渉いたします。

5.工事費請求・収納

当社が行う工事にかかる費用等を小売電気事業者にご負担いただく必要がある場合は、工事費等の請求および収納を行います。

6.建柱工事

需要者の電気の需要場所付近に電柱を建て、需要者の電気のご使用場所に引込線を張れる状態にいたします。

7.竣工届出

小売電気事業者(代理申込の電気工事会社)にて需要者の設備の設置や電気の配線工事が完了した後、竣工した旨を届け出ていただきます。

8.引込線工事

当社の引込線と需要者の配線を接続する工事を行います。

9.供給開始

工事が完了し、電気をご使用いただける状態になります。

10.竣工調査

電気事業法に基づき、設置された機器・配線が正しく施工されているか調査を行います。

※引込線工事前に竣工調査を行う場合があります。
